项目章程:正式启动项目的文件,定项目经理、目标、目的、范围、预期效益,(项目经理)+发起人编制。一般而言,项目章程不更新、不修改;商业论证可以更新,但不能修改。
团队章程:团队内部行为规则,定价值观、基本规则、工作协议、冲突处理。项目组制定,和发起人无关;
领导力风格:放任型、交易型、服务型(首选,居多)、变革型、魅力型、交互型。
开工大会:具有沟通性质,效果好。 核心目的是让团队了解目标、明确职责、获取承诺、树立信心。开工会议不接受缺席,可以分多地或多次举行,也可以是远程会议方式。其他会议,干系人非故意缺席,可以发会议纪要。
产品负责人PO确定产品待办列表、列表优先级、冲刺的目标(价值);项目团队决定具体冲刺内容;
变更管理(传统):必须走标准化流程,步骤为「(此步骤为干系人)提交书面申请→(后续为项目经理)影响分析→CCB审批→更新计划和文件→执行变更→监控与通知」,项目经理对变更负全部责任。1.变更批准后,更新变更日志/项目管理计划,2.干系人反对CCB决定的,说服、安抚即可。
变更管理(敏捷):无繁琐流程,直接更新产品待办列表(PB),由产品负责人(PO)做优先级排序。
对新的项目方法、体系等不了解、不熟悉而反对的,可以进行培训或解释,以降低阻力;
组织障碍:变革管理/组织变更 -- 项目经理直接清除,手段是和组织进行合作,需要组织各层的配合;
涉及基准调整,必须走变更流程才可以更新的计划:
1.项目管理计划(计划本身的核心框架); 包括3个基准,用于确认执行、监控、收尾方式。
①范围基准(包括范围说明书以及WBS); 成员根据WBS分配角色、职责,通过完成工作来做贡献;
②进度基准(也叫进度计划);
③成本基准BAC(也叫绩效测量基准PMB)。
项目收尾:
必须完成经验教训总结 (项目结束前完成,可以提高未来团队绩效) ,且经验教训需为未来项目、其他项目提供参考;
移交/过度:为运营准备文件和课程培训等;
组织过程资产:多用于硬技巧或重复性的问题‘
关键词汇:
1.是否值得投资,向领导证明应继续执行该项目 --商业论证,成本效益分析;
2.项目执行中,市场环境发生变化,运营成本增加了 --(重新进行)商业论证,成本效益分析;
3.题目中看到"项目经理权力、责任" --找项目章程";
4.项目公司做过类似项目 --找组织过程资产或经验教训;
5.项目目标、高层级需求、高层级风险、整体风险等 --找项目章程;
6.项目经理没有经验 --查看组织过程资产,或找主题专家SME帮助;
7.如何分享该知识或技能、防止以后重复出现该问题 --记录经验教训、更新组织过程资产或共享知识库;
8.看到"改善未来项目"、"供未来项目...""提高未来项目的成功率" --找经验教训, 共享知识库,组织过程资产;
9.题目中出现"项目(或阶段)完成"或"项目(或阶段)终止" --找收尾工作,主要出现 的是总结经验教训,更新组织过程资产如果有,更优先;
10.项目管理计划批准后下一步 --开工会议(kick-off meeting,考试中常翻译成启动大会)。

范围基准:由项目范围说明书、WBS(项目团队制作,项目经理负责)、WBS词典三部分组成。
范围/需求变更:传统项目走整体变更流程,敏捷项目更新PB并由PO基于价值排序(可随时调整)。
范围确认:可多次进行,需发起人/客户书面确认;不通过时,传统项目走变更流程,敏捷项目直接更新PB并排序。
范围蔓延:传统项目需走变更流程处理,敏捷项目无范围蔓延概念。
交付成果完成后,客户或相关方不满足:预测型项目可选: 1.对比范围说明书; 2.查看需求跟踪矩阵; 3.对比验收标准。 敏捷型项目可选: 1.将客户或干系人的需求列入待办项列表。
为了防止不满意,可以让干系人参与冲刺(迭代)评审会议。 干系人提前参与是好事,要鼓励。
需求文件(项目团队创建),组成需求跟踪矩阵;
关键词:
1.受众多、分布广、快速、统计分析 --问卷调查或调研;
2.产生大量创意 --头脑风暴;
3.给创意排序、投票排序 --名义组技术;
4.强调有专业人士主持会议 --焦点小组会议;
5.如何确保需求在结果中实现、需求和可交付成果对应关系 --需求跟踪矩阵;
6.各方需求不一致 --引导、引导式研讨会;
7.新功能、新需求 --都是范围基准变更,选①实施整体变更控制、②签发变更请求、③分析影响、提④交CCB等 符合变更流程选项;
8.看到"收集需求"、"创建范围说明书"、"制定质量验收标准"等相关活动、工作时,记住 三个字 --干系人!
活动依赖关系:FS完成-开始、SS开始-开始、FF完成-完成、SF开始-完成。
活动历时估算
传统项目:类比估算(有历史数据)、参数估算(历史数据+统计)、三点估算(考虑不确定性)、自下而上估算(最准确)。
敏捷项目:计划扑克、相对估算。
关键路径法:不考虑资源限制,总时差为0或负的路径为关键路径。
有投资(人员、设备等)就要考虑投资回报率ROI;
进度优化:先分析根本原因 ->
进度压缩(赶工:首选,有额外资源;快速跟进:不增加成本,并行活动 );
资源优化(资源平衡:延长关键路径,如一人干多件事,关键设备不够;资源平滑:不改变关键路径,削峰填谷,使资源使用更平稳)。
关键词
1.不延长关键路径--资源平滑;
2.增加资源--赶工;
3.显示活动之间的逻辑关系或依赖关系--网络图;
4.显示进展情况--横道图(甘特图);
5.显示重要活动的开始、完成节点--里程碑图;
6.进度意外情况、考虑各种情景--假设情景分析。
项目预算 = 管理储备 + 成本基准;成本基准 = 应急储备(项目经理唯一可以调整的) + 工作包成本;工作包成本 = 活动应急储备 + 活动成本;
储备金区分:应急储备应对「已知的未知」风险;管理储备应对「未知的未知」风险。
核心分析方法:挣值分析,需掌握SPI/SV(进度绩效指数/偏差)、CPI/CV(成本绩效指数/偏差)计算与应用。
成本变动:任何成本调整均需走整体变更流程。
成本超支原因:1.应急储备预留不够(风险识别问题); 2.没有使用自下而上估算; 3.范围变更未走流程(未相应增加时间、成本)。
投资就要考虑投资回报率ROI;
节省的成本:①增加到应急储备中,②作为盈利/利润从项目中剥离;
各种成本(包括进度)估算方法的关键词:
1.类比估算的关键词包括:相似的、另一个、早期、详细信息不足、粗略的;
2.参数估算的关键词包括:数据库、模型、统计方法、乘法、除法;
3.三点估算的关键词包括:风险、不确定性、提高估算准确性、最悲观、最乐观、最可能;
4.自下而上估算的关键词:没有合理可信度、没有任何经验、准确估算、"WBS"已生成;
5.专家判断的关键词不明显,一般会出现"很有经验的"。
PV:Plan Value — 计划价值(计划该干多少)
EV:Earned Value — 挣值(实际完成了多少价值,用来了解已完成的工作)※挣值指标是当前完成的工作量的百分比,并不代表实际交付了价值。
AC:Actual Cost — 实际成本(实际花了多少钱)
进度绩效指标 SPI = EV / PV
SPI > 1:进度提前 - SPI = 1:进度刚好 - SPI < 1:进度落后
成本绩效指标 CPI = EV / AC
CPI > 1:成本节约 - CPI = 1:成本刚好 - CPI < 1:成本超支
质量是一组事物的内在属性满足需求的程度。
质量 vs 等级:质量是由客户定义的 vs 等级是由项目团队定义的
质量成本:一致性(预防)与非一致性(评价 / 失败)
规划质量:质量标准
【过程/方法等】管理质量(质量保证)QA = 预防 + 审计,目的是过程 / 合规。(针对过程、方针、政策、方法、工具等)
【具体交付物】控制质量QC = 检查 + 修复缺陷,目的使可交付成果满足要求。
【版本控制】配置管理:包括配置项识别、控制、状态记录、审计,目标是版本控制、变更控制、状态审计;用于确保项目可交付成果(如文档、代码、产品组件)的一致性;
团队成员对质量工作达不成一致:审查质量管理计划+验收标准;
将合规:纳入项目管理计划(质量管理计划)、纳入产品待办项(DoD)、融入开发工具;
找原因:因果图(也称:鱼骨图 / 石川图)
优先级排序:帕累托图(排序图,按照80/20 法则确定主要原因)
是否受控、是否稳定:控制图
质量计划变动要走变更流程
关键词:
1.题目中出现"根本原因"--选项中找"因果图、石川图、鱼骨图";
2.题目中出现"两个因素的关系"、"共同原因"或"关联"--选项中找"散点图";
3.题目中看到"主要问题、主要缺陷、给缺陷排序"--选帕累托;
4.题目中看到"上限""下限""限值""过程的稳定性"--选项中找"控制图";
5.题目中看到"质量测量方法"--选项中找"质量测量指标";
6.质量题目中出现具体可交付成果以及"修复可交付成果缺陷"--选项中找"控制质量";
7.题目中看到"发现大量次"--选项中找"管理质量(质量保证)""质量审计""过程改 进""根本原因分析";
8.质量题目看到"确保""防止""避免"--答案中找属于管理质量(质量保证)的选项;
9.防止遗漏--核对单;
10.发现过程失控--先找根本原因。
职责划分:传统项目职责不清时,使用RACI矩阵。
敏捷团队特点:自组织团队,项目经理采用仆人式领导。
虚拟团队管理:核心重点为沟通管理。创建沟通管理计划;
涉及大量资源的,项目开始前要先确认资源的可用性;
团队问题解决:(对事不对人)
绩效差、配合不佳:开展团队建设、目标/优先级一致。
能力不足:组织培训,一般不选直接分给其他成员; (成员不需要培训领导力)
人员变动补充:内部能力低→培训;内部能力高→与职能经理谈判;内部无合适人选→外部招聘。
不够尽职,责任问题:改进工作事项大小WIP,避免职责不清;
团队冲突:冲突是问题,不是风险
通用方法 -> 面对(直面解决) 为首选策略,可以面对面开会;
处理所有团队问题,核心先找根本原因;个性冲突不需要找原因,直接团建;
团建活动:可以解决冲突,也可以预防冲突;
资源冲突:
找xxx沟通、协商,解决资源冲突; 未实际发生的是风险,发生的是问题;
(上升)需要管理层(不是项目团队)决策,需要考虑整理收益;
关键、重要资源离开项目(辞职、请假等): 如果只是想要离开,要挽留,留不住再制定对策
1.(和团队一起)分析影响,制定应对措施(当成风险识别);
2.分享知识; 培养团队内部的跨职能文化--打造多面手; (知识的转移是好事,不用评估其产生的影响)
3.考虑工作衔接,找替代资源;
4.更新资源日历、资源管理计划也可以选。
项目干系人说没有收到想要的项目信息 -- 沟通问题。确认沟通计划中干系人的需求,定制沟通渠道;
服务对象不满意:先核实 - 澄清 - 分析 - 应对;
培训的优先级:团队内交叉培训(在职培训)->内部培训 -> 外部培训师培训; 线下培训 -> 线上培训;
组织障碍:项目经理作为仆人式领导直接解决,具体手段是和组织合作(涉及各管理部门);
KPI针对项目、组织、团队(人员),不针对可交付成果;贯穿项目的全生命周期;
团队绩效应该将团队视为一个整体来接受评估,不能开展个人评估;KPI修改后,要变更收益指标;
团队管理强调扁平化;
会议问题强调规则,RACI也是规则;
团队发展阶段:
形成阶段:陌生、试探、依赖
震荡阶段:争吵、对立、分工矛盾
规范阶段:和解、默契、信任、协作
执行(成熟)阶段:组织有序、高效、自主、成熟
解散阶段:结束、复盘、移交
技术债务:为了赶进度、图省事,用了 “不规范、不完美、临时凑活” 的方案,留下的未来要还的 “质量债”。
原因:①为了赶进度,跳过设计、重构、测试,②代码 / 架构写得乱、不规范,③复用差、文档缺失,④短期妥协,长期难维护;
后果:维护成本越来越高,变更越来越难、越来越慢,缺陷变多,团队效率下降;
还债:①定期重构,②留专门时间清理债务,③纳入待办列表,像正常任务一样做,④不允许无限堆积,必须持续偿还;
关键词
1.题目中出现"团队成员能力不足""(新来的)不懂规矩" --选项中找培训;
2.题目中看到"团队成员角色、责任" --选项中找"责任分配矩阵"或"资源管理计划";
3.题目中看到"虚拟团队" --选项中找"沟通管理计划"或"规划沟通";
4.题目中看到"争吵""对立" --选项中找"震荡阶段";
5.题目中看到"开始建立信任" --选项中找"规范阶段";
6.题目中看到"像一个组织有序的单位" --选项中找"成熟阶段"
7.冲突解决策略:①撤退/回避,②缓和/包容,③妥协/调解,④强迫/命令,⑤合作/解决问题;
7.题目中看到"强调一致性、共同利益和观点" --选项中找"缓解/包容";
8.题目中看到"一定程度满意" --选项中找"妥协";
9.题目中看到"紧急问题"、"赢-输结果" --强迫/命令;
10.题目中看到"公开对话(找当事人开会、讨论,开放态度,向团队寻求帮助)" -选项中找"面对/解决问题"。
项目经理能力:核心能力通过沟通体现,沟通的最佳结果是达成共识。沟通效果不佳,考虑提升软技能;
相关方对沟通不满意:(沟通问题、冲突问题--一般不记录问题日志,而是直接解决。)
1.(更新、审查或创建)沟通管理计划; -- 项目经理的职责
2.找当事人了解沟通需求,即进行定制化沟通; 沟通的策略与发起人无关;
3.调查、了解沟通问题的原因;
所有的沟通技术都要考虑信息的敏感性;
虚拟团队:每日站会尽量一起开,没办法再分开开;
关键词
1.需要达成一致意见、需要"开会"、"获得反馈"的 --交互式沟通;
2.特定接收方 --推式沟通;
3.大量信息、受众多、随时查看(自主接收) --拉式沟通; (适用于虚拟团队有时差时)
4.看到"会议有问题" --找"规则",包括会议规则和团队章程,还可选培训。

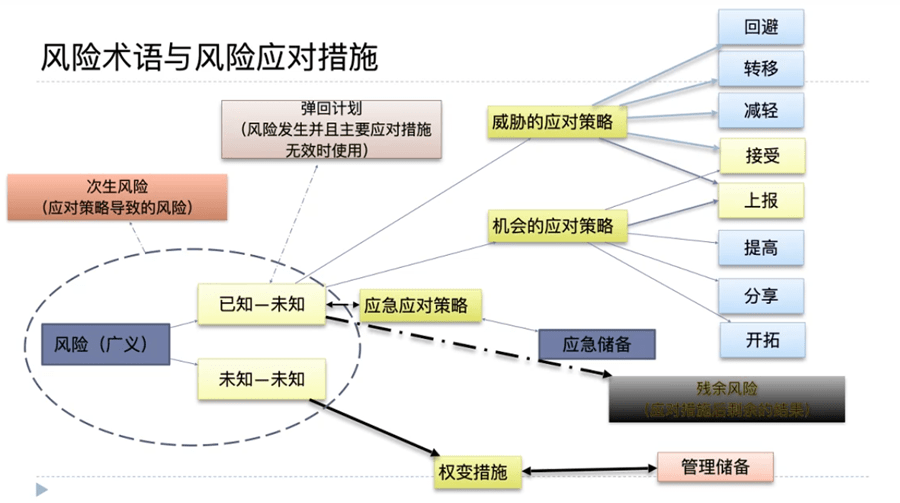

威胁应对(负面风险):回避、转移、减轻、接受、上报;弹回计划(风险发生且主应对措施无效时使用)。
机会应对(正面风险):开拓、提高、分享、接受。
衍生风险:次生风险(应对策略导致的新风险)、残余风险(应对措施后剩余的风险)。
应急应对策略:针对「已知-未知」风险,配套应急储备。
权变措施:针对「未知-未知」风险,配套管理储备。


风险与问题区分:风险是不确定性的事件,确定发生的是问题。
储备金匹配:已知风险→应急储备;未知/临时/意料之外的风险→管理储备。
已知-未知风险,不用分析影响;未知-未知风险,可以分析影响; 分析方法:敏感性分析→识别对项目最大影响的风险。

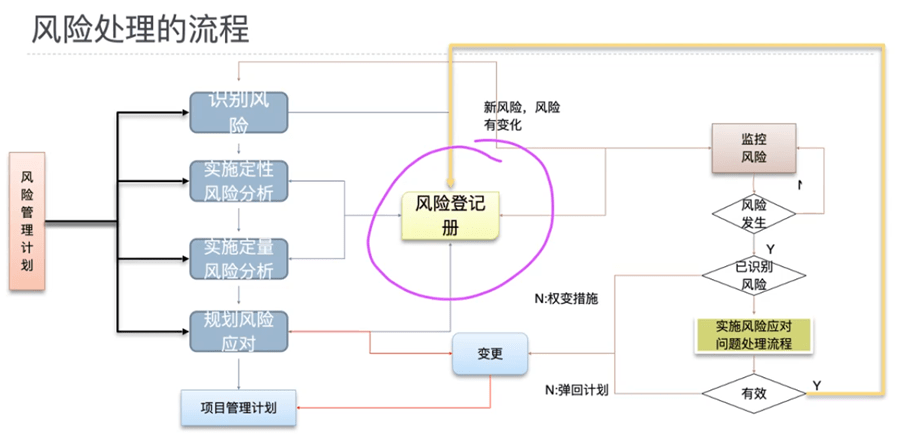

风险管理流程:
识别:识别风险,优先选更新风险登记册;风险发生,优先选更新问题日志;
更新问题日志/风险登记册:项目经理职责。风险登记册更新之后,再汇报干系人;
分析:先①定性分析 -- 作优先级排序,可以用访谈(正式或非正式),再②定量分析;
上升:上报后由更高级别负责处理;适用:①新政策等内外部事业因素,②影响组织和其他项目的风险,③商业论证有误,④项目暂停;
制定风险应对策略:对策可以使机会最大化,也可以减少威胁;
处理:
外部事业环境因素(风险)并不记录在风险管理计划中;
通货膨胀的成本由业主或者双方共同承担;
应对措施应用:使用合同、担保→转移风险;选择更可靠供应商、增加冗余→减轻风险。
保险一般用在财产损失,而责任风险、供货等采用合同;
接受的低风险,不设置责任人;风险发生后将其归类为问题;
解题关键:风险相关问题,优先选「更新风险登记册」(更新风险管理计划为错误选项)。
刺探是一个短时间的试验,可以用于探明需求风险、需求间依赖关系、明确需求工作量等。用于变更影响的快速评估。
**合规:
项目组涉及安全、健康的都默认是合规问题;
需要先了解合规要求;
可以分析不满足合规要求的后果;
合规是流程问题,本质上是质量保证问题;
问题解决后,不用联系发起人;
未来如何避免:①经验教训,②找根本原因;
关键词:
1.题目中看到"如何实施风险管理活动"--选项中找"风险管理计划";
2.看到给"风险排序"、"识别主要风险"--找"风险定性分析";
3.题目中看到"最大影响"--选项中找"敏感性分析";
4.题目中看到"风险管理过程的有效性""风险应对措施的有效性"--选项中找"风险审计";
5.题目中看到"外包""买保险"--选项中找"转移";
6.题目中看到"分配公司内最有能力资源"--选项中找"开拓";
7.题目中看到"使用全新技术或方法"--选项中找"开拓";
8.题目中看到"更多测试"--选项中找"减轻";
9.看到"建立原型""备份"--选减轻;
10.看到主动接受风险--答案找"预留储备",反之亦然;
11.找第三方介入--威胁选转移,机会选分享。
质量的标准定义,需要客户或者发起人确认,与PMO无关;
采购问题、供应商出问题,当成风险,分析影响制定对策;查看合同或SOW;
甲乙双方分歧:首选依据合同解决。合同出现争议:谈判 (解决所有采购问题的首选)、ADR(调解)、诉讼;
合同偏好:甲方(采购方)最喜欢总价合同;乙方(供应方)最喜欢成本补偿合同。敏捷、无法快速定义准确SOW的使用工料合同;
投标人大会:核心原则一视同仁,确保所有投标人获取相同信息。
供应商报价高,可以由采购部门出面谈判、协商;
关键词:
1.题目中看到"范围清楚""买方风险最小"--选项中找"总价合同";
2.看到"合同周期很长"--总价加经济价格调整合同;
3.题目中看到"无法快速定义SOW""人工费率"或"材料费率"--选项中找"工料合同";
4.看到采购问题(争议、拒收等)--首先找"查看合同"或"查看合同条款";
5.怀疑潜在卖方报价--选"独立估算";
6.与供应商有争议、分歧--首选谈判(协商)。
干系人不满应对:
直接找相关方开会沟通,了解其诉求与根本原因(管理干系人参与);沟通不行再上升;
查看、更新干系人参与计划,
分析干系人利益和影响(优先选择)。
干系人冲突:找冲突根源;
干系人管理流程:先识别→再分类→再分析(重要与否,排优先级)→后管理。
干系人问题和沟通问题/变更问题同时出现时,优先解决干系人问题;
干系人提出错误要求、过高要求、瞎指挥:说服对方、坚持正确做法、会面了解原因; 有错误的理念或认知:指导、培训;
团队缺少动力,项目经理应安排激励措施以提高士气和动力;
团队能力不够,缺少经验,应进行培训;
识别了新的干系人:更新干系人登记册;
干系人参加不了会议:了解原因;用会议的好处说服其参加;
核心工具:权力/利益方格(用于干系人优先级划分)。 干系人参与评估矩阵(了解识别干系人的立场)
干系人的权限,应根据其在组织中的角色、职务来确定;
激励由项目经理负责(非发起人等),其中召开启动研讨会也算激励;激励基于绩效而非情绪等其他因素;
解题关键:干系人问题,优先选「使用相关方管理计划」。
干系人问题如何避免:①尽早识别干系人,②让干系人尽早参与;
居民反对 --干系人问题 [站在对方的立场] ①了解诉求,②宣传利益,③持续跟进
优先选:自组织团队、PO更新PB并排序、回顾会改进、仆人式领导、DoD(完成定义)、MVP(最小可行产品)。
干系人问题:用相关方管理计划(开会沟通了解诉求)。
沟通问题:审查并更新沟通管理计划。
人员变更:更新资源管理计划。
人员能力问题:低技能→培训;内部调配→与职能经理谈判;内部无资源→外部招聘。
虚拟团队:核心选沟通相关措施。
经验教训:未来/其他项目参考,变更/风险/问题处理后及时更新。
变更问题:按「提交申请→影响分析→CCB审批→更新文件→执行→监控通知」依次选正确选项。
风险问题:出现风险可能性,优先选「更新风险登记册」(更新风险管理计划为错误选项)。
关键绩效
关键绩效(Key Performance,常结合 KPI 关键绩效指标使用) 是衡量项目、团队或可交付成果是否达成预定目标的核心量化 / 定性指标,是项目监控、绩效评估的核心依据。发现关键绩效偏差(如进度延误、成本超支),第一步必选 “分析偏差原因”,再根据原因选措施(如赶工 / 快速跟进、削减范围)。
PMP 中的关键绩效,本质是围绕项目目标(范围、进度、成本、质量) 和商业价值设定的可测量、可考核的核心评价维度,对应的关键绩效指标(KPIs) 是其具体量化形式,核心特点:
核心量化指标:SPI(进度绩效指数)、SV(进度偏差)
判定标准:SPI≥1/SV≥0 → 进度提前;SPI<1/SV<0 → 进度延误;
考点提示:进度绩效是 PMP时间管理、整合管理的核心,题目中出现 “项目进度绩效如何”,直接通过 SPI/SV 判定。
核心量化指标:CPI(成本绩效指数)、CV(成本偏差)
判定标准:CPI≥1/CV≥0 → 成本节约;CPI<1/CV<0 → 成本超支;
延伸考点:结合EAC(完工估算)、ETC(完工尚需估算) 预测项目最终成本绩效,是成本管理的必考计算点。
量化 + 定性结合,无固定公式,考试中常见考核维度:
可交付成果缺陷率、返工率、验收通过率;
质量审计通过率、过程合规性(如是否遵循质量管理计划);
考点提示:质量绩效差的核心原因多为过程管控缺失,题目中出现 “质量绩效不佳”,优先选管理质量(质量保证) 相关措施(如质量审计、根本原因分析)。
以定性判定为主,辅之量化,考试中核心考核点:
范围是否存在蔓延 / 镀金(未走变更流程的范围增加);
可交付成果是否符合范围说明书的验收标准;
考点提示:范围绩效偏差均属于基准变更,必须走整体变更控制流程,这是范围管理的核心考点。
